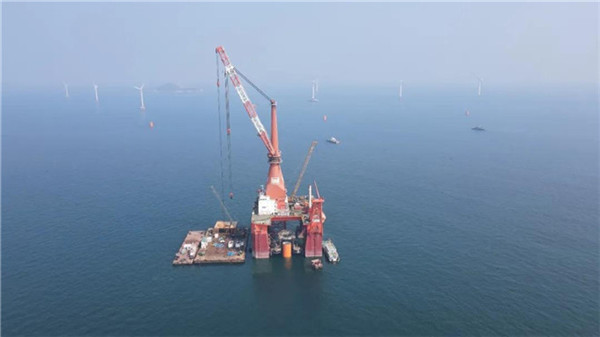

1月23日,隨著液壓錘最后一錘定音,三航局承建的桂山風電項目圓滿完成沉樁施工,標志著項目將全面進入到風機安裝決勝階段,為后續施工奠定了強有力的基礎。
桂山風電場位于珠海港萬山港區和九洲港區之間的水域,過往船舶頻繁,地質復雜多變,淤泥層厚度達到20米以上,在海流、潮差、季風等自然因素影響下,存在有效施工周期短、作業難度大等難點,要在短時間內完成單樁施工,同時還兼顧風機安裝作業,面對的挑戰可想而知。
面對海上風浪大、施工窗口期短的問題,項目部不斷總結分析,提前部署好施工的每個環節,持續改進、優化工藝、每個小時關注并記錄氣象情況,一旦具備條件立刻開展施工,抓住每一小時寶貴時間,最大限度提高施工效率。

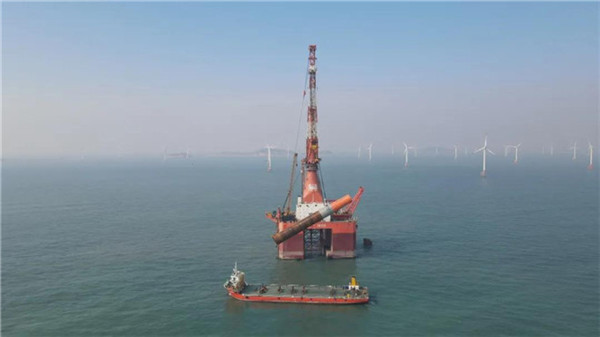

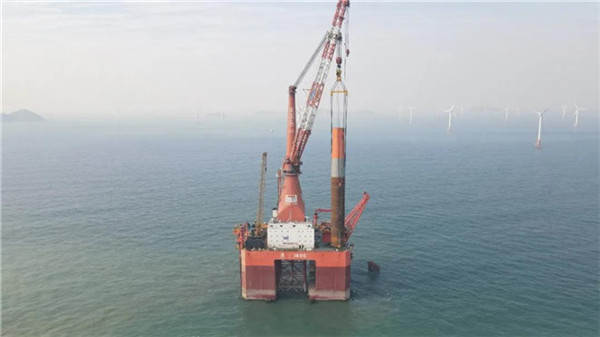

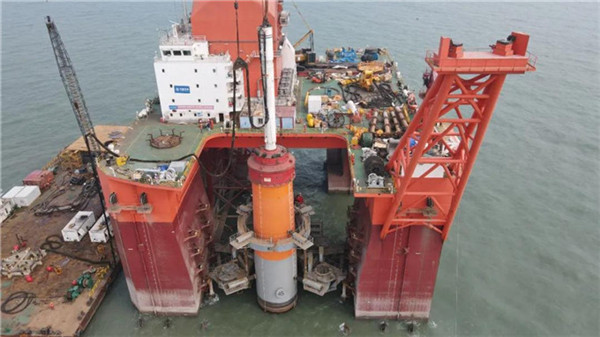

針對樁重千噸以上、地質條件復雜、存在多數溜樁風險的問題,項目部采用IHC-S3000液壓錘,通過優化吊樁工藝、精準定位、做好溜樁預案等一系列措施,保證了沉樁質量。在經過了初期的磨合后,沉樁施工越來越熟練,創造了五天沉下四根大直徑單樁的打樁記錄。同時,項目團隊嚴格執行質量控制要求,精益求精,沉樁施工全程跟蹤測量校核,實現了每根樁標高誤差1厘米以內、垂直度誤差2‰以內的高標準目標。
